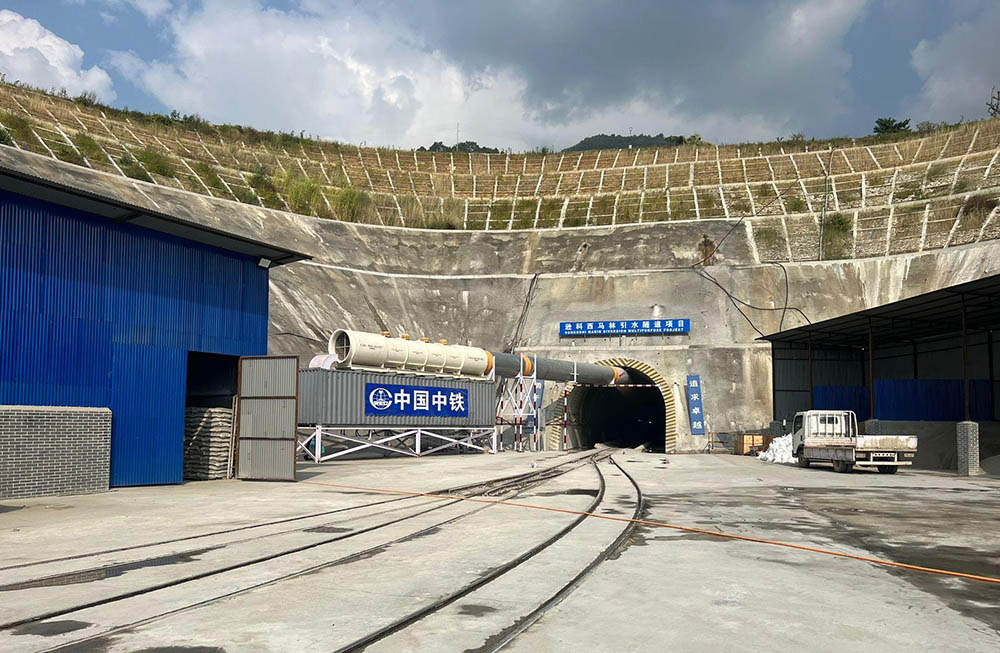

सुनकोसी मरिण डाइभर्सनको सुरुङको ‘ब्रेक थ्रू’ आज

दैनिक नेपाल २०८१ वैशाख २६ गते ८:२६

काठमाडौं, २६ वैशाख । राष्ट्रिय गौरवको आयोजनाका रुपमा रहेको सुनकोसी मरिण डाइभर्सन परियोजनाको सुरुङको अन्तिम ब्रेक थ्रू आज हुने भएको छ । आज प्रधानमन्त्री पुष्पकमल दाहाल प्रचण्डले सुरुङको अन्तिम ब्रेक थ्रू गर्ने कार्यक्रम रहेको आयोजनाले जनाएको छ ।

तराई–मधेसका विभिन्न जिल्लामा बाहै्र महिना सिँचाइ सुविधा पुर्याउने लक्ष्यका साथ सुरु गरिएको निर्माण प्रक्रियामा उल्लेख्य सफलता हासिल भएको हो । सुनकोसी मरिण डाइभर्सन आयोजनाका प्रमुख मित्र बरालका अनुसार कूल १३.३ किलोमिटर लामो सुरुङको ब्रेक थ्रू हुन लागेको हो । कार्यक्रममा प्रधानमन्त्रीसहित ऊर्जा जलस्रोत तथा सिँचाइमन्त्री शक्तिबहादुर बस्नेत, अर्थमन्त्री वर्षमान पुनलगायत विशिष्ट व्यक्तिहरु सहभागी हुँदै हुनुहुन्छ ।

सुरुङ निर्माणको कूल अवधि दुई वर्षको भए पनि त्यसभन्दा धेरै अगाडि झन्डै १९ महिनामा सम्पन्न भएको हो । भौगोलिक जटिलताका कारण केही समय मेसिन नरोकिएको भए अझै चाँडो सुरुङ छिचोलिने थियो । सुरुङ छिचोलिए पनि अन्य आवश्यक काम पूरा गर्न थप एक वर्ष लाग्ने आयोजना प्रमुख बरालले जानकारी दिनुभएको छ ।

सुरुङ निर्माणमा अटोमेटिक टनेल बोरिङ मेसिन (टिबिएम) प्रयोग गरिएको छ । भेरी बबई डाइभर्सन आयोजनापछि सुनकोसी मरिणमा पनि टिबिएम मेसिन प्रयोग गरिएको हो । उपकरण प्रयोग गरी सुरुङ निर्माण गर्दा त्यसले सकारात्मक प्रभाव पारेको र अन्य आयोजना पनि त्यस्तै उपकरणको प्रयोग गर्न सकारात्मक वातावरण बनेको बताइएको छ ।

आयोजनाको २०७९ असोज २८ गतेदेखि निर्माण सुरु गरिएको आयोजनामा कूल १३.३ किलोमिटर लामो सुरुङ रहेको छ । नेपालका विद्युत् तथा अन्य सिँचाइका आयोजनामा सुरुङ निर्माण भए पनि आयोजनामा टनेल बोरिङ मेसिन (टिबिएम) प्रयोग गरेर खनिएको भने दोस्रो पटक हो ।

यसअघि भेरी–बबई डाइभर्सन आयोजनामा पनि टिबिएमको प्रयोग गरिएको थियो । पहाडी भू-भाग बढी भएको नेपालमा सुरुङ खन्न अब टिबिएम प्रभावकारी उपकरणका रुपमा स्थापित भएको छ ।

सुनकोसी नदीको पानी मरिण खोलामा झारेर ३१.०७ मेघावाट विद्युत् उत्पादन गर्ने र तराईका एक लाख २२ हजार हेक्टरमा सिँचाइ सुविधा उपलब्ध गराउने लक्ष्यका साथ सुरु गरिएको आयोजनाको सुरुङ निर्माणमा अपेक्षितभन्दा बढी प्रगति भएपनि अन्य काममा भने सोहीअनुसार भएको छैन् । बाँध तथा विद्युत् गृह निर्माणमा संलग्न निर्माण व्यवसायीले तोकिएअनुसार काम गर्न सकेका छैनन् ।

विद्युत् गृह र प्रसारण लाइन निर्माणका लागि आवश्यक तयारी भइरहेको छ । प्रसारण लाइनका लागि वातावरणीय प्रभाव मूल्याङ्कन सम्पन्न भइसकेको छ । सुनकोसी मरिण डाइभर्सन आयोजनाबाट हाल सञ्चालनमा रहेको बिपी राजमार्गको केही भाग प्रभावित हुनेछ । हाल सञ्चालनमा रहेको राजमार्गलाई नौ सय मिटर ‘डाइभर्सन’ गर्नुपर्ने हुन्छ । बाँध तथा विद्युत् गृह निर्माणका लागि भारतीय कम्पनी पटेल इन्जिनियरिङ र नेपाली कम्पनी रमण कन्स्ट्रक्सनको संयुक्त उपक्रमले ठेक्का पाएको छ ।

यसअघि सुरुङ निर्माणमा भौगर्भिकरुपमा रहेको जटिलताका कारण पटक पटक समस्या देखिएको थियो । सुनकोसी गाउँपालिका–७ कानढुङ्गीस्थित सिन्धुली र रामेछाप जिल्लाको सिमाना भएर बग्ने सुनकोसी नदीलाई मरिण खोलामा पथान्तरण गरिनेछ ।

सुनकोसीको करिब ६७ क्युसेक पानीलाई सुरुङमार्फत सिन्धुलीको कमलामाई नगरपालिका–२ कुसुमटारस्थित मरिण खोलामा खसालिनेछ । त्यसपछि बाग्मती सिँचाइ आयोजनाको पूर्वाधार प्रयोग गरेर धनुषा, महोत्तरी, सर्लाही, रौतहट र बाराको करिब एक लाख २२ हजार हेक्टर जमिनमा सिँचाइ गर्ने लक्ष्य छ ।

त्यस्तै, आयोजनाबाट ३१ दशमलव शून्य सात मेगावाट बिजुली उत्पादन हुनेछ । आयोजनाको सुरुङ निर्माण चिनियाँ कम्पनी चाइना ओभरसिज इन्जिनियरिङले गरेको हो । बाँध र विद्युत् गृह निर्माणमा केही ढिलाइ भए पनि तोकिएको समयभित्रै पूरा गर्ने निर्माण व्यवसायीको भनाइ छ । विसं २०८४ असोजमा आयोजना पूर्णरुपमा सम्पन्न गर्ने लक्ष्य राखिएको छ ।
